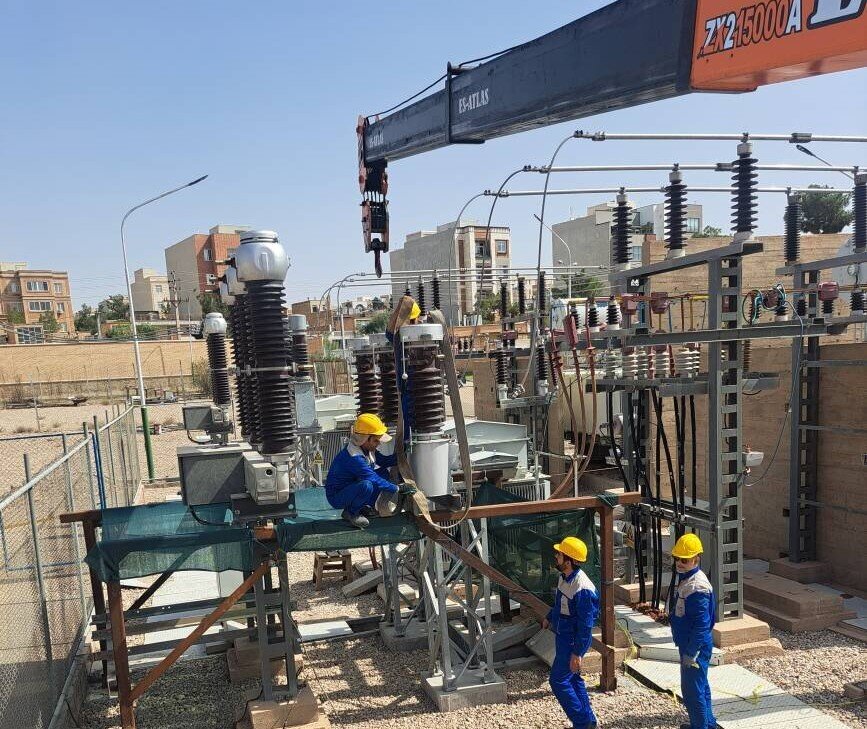

به گزارش خبرگزاری توانیر، مجید غایبی مدیر دفتر نظارت بر تولید معاونت بهرهبرداری برق منطقهای سمنان با بیان این خبر گفت: با توجه به محدودیت شبکه برای اخذ خاموشی از ساختارهای موقت برای CTهای قدیمی استفاده شده و پس از بتنریزی و تعویض و تقویت فونداسیونهای طراحی شده، CT های جدید با ظرفیت بالاتر نصب شد.
وی با اشاره به مزیت اجرای این طرح گفت: برای اجرای این طرح به ۶۰ روز زمان خاموشی نیاز بود که با این روش، مدت خاموشی از ۳۰ روز برای هر ترانسفورماتور به ۴ روز کاهش یافت.
غایبی افزود: برکناری و نصب CTها توسط شرکت تعمیرات نیروی برق سمنان (تانس) با نظارت امور انتقال مرکز و غرب و بخش تقویت و احداث فونداسیون جدید توسط پیمانکاران در دفتر فنی نظارت بر تولید و بهینه سازی انجام شد.
برای اجرای این طرح بالغ بر ۲۰ میلیارد ریال هزینه شده است.
نظرات: ۰
چهارشنبه ۱۱ تیر ۱۴۰۴ - ۱۶:۲۶
نظرات: ۰ |
۰
۰

طرح تعویض و افزایش ظرفیت ترانسفورماتورهای جریان پست ۶۳ کیلوولت شهید میرحاج سمنان با موفقیت و در کمترین زمان ممکن به اتمام رسید.
