نظرات: ۰
شنبه ۲۴ شهریور ۱۴۰۳ - ۱۴:۰۳
نظرات: ۰ |
۰
قطعه دوم خط انتقال دو مداره ۲۳۰ کیلوولت ایلام – سیمره به نیمه راه رسید

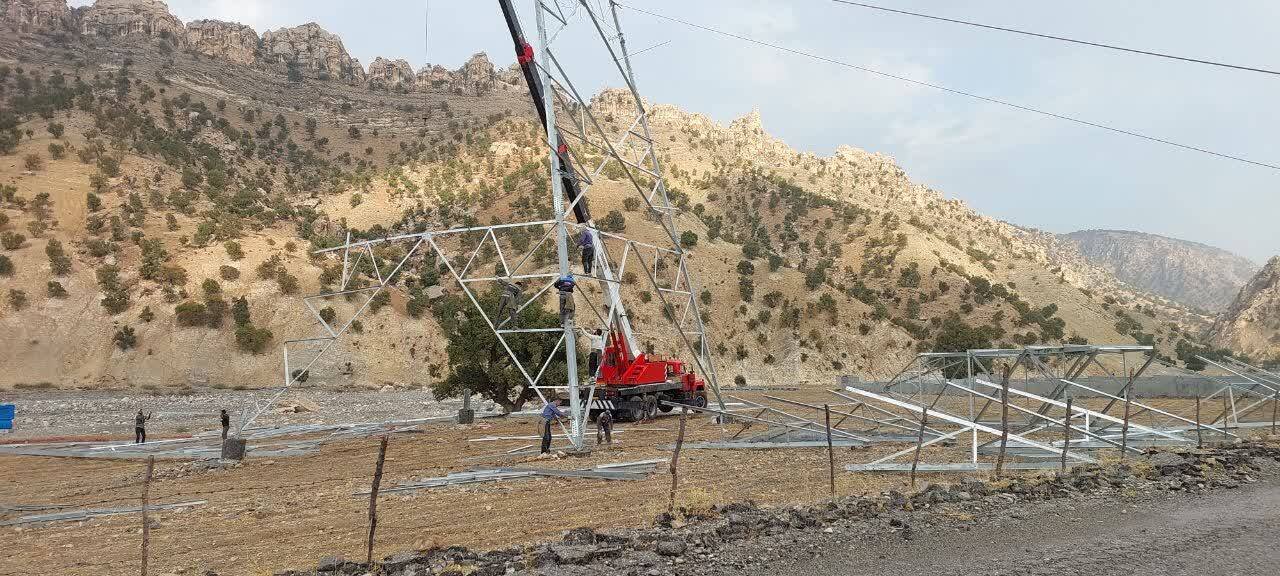

قطعه دوم خط دو مداره ۲۳۰ کیلوولت ایلام – سیمره با ۵۰ درصد پیشرفت فیزیکی با سرعت مناسبی در حال اجرا است.

به گزارش خبرگزاری توانیر، خط دو مداره ۲۳۰ کیلوولت ایلام – سیمره یکی از مهمترین طرحهای برق منطقه‌ای غرب است که از پست ۲۳۰ کیلوولت نیروگاه سیمره آغاز و پس از عبور از  نواحی روستایی و با عبور از جاده مهم ایلام – ایوان به پست ۲۳۰ کیلوولت ایلام متصل می‌شود.
این طرج با سرمایه‌گذاری 5 هزار میلیارد ریالی در حال اجرا است که در بخش احداث فونداسیون 90 درصد، دکل‌بندی ۵۰ دکل از ۱۵۴ دکل معادل ۳۳ درصد، تهیه و تامین آهن آلات ۱۱۰۰ تن (۹۶ دکل) از ۲۱۰۰ تن (۱۵۴ دکل) معادل ۵۲ درصد و پیشرفت کلی طرح 50 درصد با سرعت مناسبی در حال اجراست.

نظر شما چیه؟

شما در حال پاسخ به نظر «» هستید.
captcha

آخرین اخبار
